Reconstruction de Chaussée
La reconstruction est l'enlèvement complet et le remplacement d'une structure de chaussée depuis la plateforme support, effectuée lorsque la chaussée a atteint ...
La reconstruction est l’enlèvement complet et le remplacement d’une structure de chaussée depuis la plate-forme jusqu’à la surface, effectuée lorsque la chaussée a atteint un état terminal et que la réhabilitation n’est plus rentable. Couvre l’enlèvement sur toute l’épaisseur, l’amélioration de la plate-forme, la construction de nouvelles fondations et de nouvelle surface, ainsi que le point de décision entre la réhabilitation et la reconstruction.

La reconstruction de chaussée est l’enlèvement complet d’une structure de chaussée existante jusqu’à la plate-forme et la construction d’un système de chaussée entièrement neuf. Elle représente l’intervention la plus importante dans la hiérarchie de l’entretien et de la réhabilitation, réservée aux chaussées qui ont atteint un état terminal et qui ne peuvent être restaurées de manière rentable par des interventions mineures.
Le terme reconstruction a une signification spécifique dans le génie des chaussées aéroportuaires, distincte de la réhabilitation et de l’entretien. Selon la circulaire consultative FAA 150/5320-6G, « Airport Pavement Design and Evaluation », chapitre 4, la reconstruction est définie comme le processus d’enlèvement de la chaussée existante et de construction d’une nouvelle structure de chaussée à sa place. Ceci est fondamentalement différent de la réhabilitation, qui consiste à placer des couches structurelles supplémentaires sur la chaussée existante, généralement sous forme de surcouches d’enrobé ou de béton.
La distinction clé entre reconstruction et réhabilitation réside dans la profondeur de l’intervention et le traitement de la structure existante. Dans la réhabilitation, la chaussée existante reste en place et fait partie de la nouvelle section structurelle. Des méthodes telles que les surcouches d’enrobé, les surcouches de béton (collées ou non collées), la récupération en place sur toute l’épaisseur (FDR) et le rubblization préservent toutes la chaussée existante comme plateforme pour la nouvelle construction. Dans la reconstruction, chaque couche, de la couche de surface jusqu’à la fondation, la sous-fondation, et parfois la partie supérieure de la plate-forme, est enlevée et remplacée.
La décision entre reconstruction et réhabilitation est régie par plusieurs facteurs. Lorsqu’une chaussée a été recouverte de multiples surcouches, l’épaisseur cumulative des surcouches peut élever le niveau de la surface de la chaussée au-delà des limites acceptables pour l’éclairage de piste, les structures de drainage, les hauteurs de bordures et les élévations de seuil. L’ICAO Annexe 14 spécifie les tolérances d’élévation admissibles pour les surfaces de piste et les infrastructures adjacentes, et le dépassement de ces limites par des surcouches répétées impose la reconstruction comme seule option viable.
Un autre facteur déterminant est l’état de la plate-forme. Les méthodes de réhabilitation supposent que la plate-forme conserve une capacité portante adéquate pour supporter la nouvelle surcouche. Lorsqu’une défaillance de la plate-forme s’est produite — mise en évidence par du pompage, un orniérage excessif ou une capacité portante inférieure aux exigences de conception — le fait de recouvrir une plate-forme défaillante ne fait que transmettre les désordres structurels vers le haut à travers les nouvelles couches. La défaillance de la plate-forme impose une reconstruction sur toute l’épaisseur avec amélioration de la plate-forme.
La compatibilité des matériaux dicte également la décision de reconstruction. Lorsque la chaussée existante contient des matériaux incompatibles avec les matériaux de surcouche — tels que certains types de granulats sujets à la réaction alcali-silice (ASR) ou des plates-formes en argile expansive — la reconstruction permet l’enlèvement complet et le remplacement par des matériaux conçus à cet effet. La présence de matériaux contaminés, tels que de l’enrobé saturé de carburant provenant de déversements sur les aires de trafic, peut également nécessiter l’enlèvement et l’élimination plutôt qu’une surcouche.
D’un point de vue réglementaire, la FAA et l’ICAO fournissent des directives explicites sur le moment où la reconstruction est appropriée. Selon le FAA AC 150/5320-6G paragraphe 4.4, la reconstruction est envisagée lorsque la structure de chaussée existante « n’est plus capable de supporter les charges de trafic anticipées » et lorsque « la chaussée a atteint un niveau de détérioration qui ne justifie pas le coût de la réhabilitation ». L’ICAO Doc 9157 Partie 3 recommande également la reconstruction lorsque la chaussée s’est « détériorée au point que le renforcement structurel n’est plus économiquement justifié ».

La reconstruction n’est pas l’intervention par défaut pour une chaussée vieillissante. Elle est spécifiquement indiquée lorsque la chaussée a atteint un état où la réhabilitation serait structurellement inadéquate, techniquement irréalisable ou économiquement sous-optimale. La détermination est faite par une évaluation systématique de la chaussée utilisant des indices de condition normalisés, des essais structurels et une analyse du coût sur le cycle de vie.
L’indice de condition de chaussée (PCI), normalisé selon l’ASTM D5340, est l’outil principal pour évaluer l’état des chaussées dans les aéroports. Le PCI est un indice numérique allant de 0 (défaillant) à 100 (excellent), dérivé d’une inspection visuelle des types, sévérités et densités de dégradations. Le PCI établit la base de référence de l’état pour déterminer le type d’intervention.
Pour les chaussées souples (enrobé), la reconstruction est généralement indiquée lorsque le PCI tombe en dessous de 25 à 40, selon la criticité de la chaussée. À ce stade, les dégradations sont sévères et étendues : fissuration de fatigue (carrelage) couvrant plus de 25 % de la surface, orniérage dépassant 1 pouce (25 mm) de profondeur, et réparations localisées étendues avec détérioration continue. Les directives de gestion des chaussées de la FAA classent les plages de PCI comme suit :
| Plage PCI | État de la chaussée | Intervention typique |
|---|---|---|
| 86-100 | Excellent | Entretien courant |
| 71-85 | Bon | Entretien préventif |
| 56-70 | Assez bon | Réhabilitation majeure |
| 41-55 | Médiocre | Réhabilitation lourde |
| 26-40 | Très médiocre | Candidate à la reconstruction |
| 0-25 | Défaillant | Reconstruction requise |
Pour les chaussées rigides (béton), le seuil de reconstruction est généralement plus élevé, avec des valeurs de PCI inférieures à 40 à 50 indiquant que la reconstruction doit être évaluée. La détérioration des chaussées en béton à ces niveaux comprend la fissuration des dalles avec fauchage dépassant 0,5 pouce (13 mm), les coins cassés, la fissuration de durabilité (fissuration en D), et le pompage des dalles avec vides sous la dalle. Le seuil plus élevé pour le béton reflète la difficulté et le coût de la réparation des chaussées rigides détériorées par rapport aux chaussées souples.
La FAA AC 150/5380-6C « Guidelines and Procedures for Maintenance of Airport Pavements » indique explicitement que « les chaussées avec un PCI inférieur à 40 doivent être évaluées pour une reconstruction » et recommande que l’évaluation comprenne un diagnostic structurel pour confirmer que les exigences d’épaisseur de surcouche ne sont pas devenues économiquement prohibitives.
Au-delà des inspections visuelles de l’état, l’évaluation structurelle fournit des données quantitatives pour la décision de reconstruction. Le déflectomètre à masse tombante (FWD) est le principal outil d’essai non destructif pour l’évaluation structurelle des chaussées aéroportuaires. Les essais FWD mesurent la réponse en déflexion de la chaussée à une charge impulsionnelle simulant le trafic aérien, à partir de laquelle les modules des couches et la capacité structurelle résiduelle sont calculés.
Selon la FAA AC 150/5320-6G Appendice C et l’ICAO Doc 9157 Partie 3 Section 5, l’évaluation structurelle pour les décisions de reconstruction prend en compte :
Bassins de déflexion : Les chaussées avec des déflexions centrales élevées (dépassant 0,040 pouce ou 1,0 mm pour les chaussées aéroportuaires typiques sous charge FWD standard de 9 000 à 12 000 livres par roue) et des formes de bassin plates indiquent une faiblesse structurelle profonde nécessitant une reconstruction.
Rétro-calcul des modules des couches : À l’aide des données FWD, les modules élastiques de chaque couche de chaussée sont calculés. Lorsque le module d’enrobé existant tombe en dessous de 100 000 psi (690 MPa) à température standard, ou que le module de béton descend en dessous de 2 000 000 psi (13 800 MPa), le matériau a subi une dégradation significative et la reconstruction peut être plus rentable qu’une surcouche.
Analyse de la durée de vie résiduelle : FAARFIELD, le logiciel de conception de chaussées aéroportuaires de la FAA, calcule la durée de vie structurelle résiduelle basée sur l’endommagement cumulé (facteur d’endommagement cumulé ou CDF). Lorsque le CDF dépasse 1,0 au niveau de trafic de conception, la chaussée a dépassé sa durée de vie structurelle de calcul. Lorsque le CDF dépasse 1,5 à 2,0, une détérioration structurelle significative est en cours et la reconstruction devient l’option privilégiée.
Amincissement des couches : Le radar géologique (GPR) et les données de carottage établissent les épaisseurs des couches existantes. Lorsque l’épaisseur d’enrobé restante est inférieure à 3 pouces (75 mm) ou l’épaisseur de béton inférieure à 6 pouces (150 mm), les exigences d’épaisseur de surcouche deviennent importantes et la reconstruction peut être plus économique.
La défaillance de la plate-forme est peut-être l’indicateur le plus définitif que la reconstruction est nécessaire. Les méthodes de réhabilitation — y compris les surcouches, la FDR et le rubblization — reposent toutes sur la capacité de la plate-forme existante à fournir un support de fondation adéquat. Lorsque la plate-forme elle-même a défailli, ces interventions ne réussiront pas, quelle que soit l’épaisseur ou la qualité des nouvelles couches de surface.
La défaillance de la plate-forme se manifeste par plusieurs mécanismes de désordre visibles en surface :
Pompage : L’expulsion de particules de sol fines de la plate-forme à travers les joints de chaussée, les fissures ou le long des bords de la chaussée, visible sous forme de taches de surface ou de dépôts de sol. Le pompage indique que la plate-forme a été affaiblie par la saturation en eau et les charges répétées, érodant le support de fondation.
Orniérage : L’orniérage structurel (à distinguer de l’orniérage de la couche de surface dû à l’instabilité de l’enrobé) s’étend sur toute l’épaisseur de la chaussée et indique une déformation permanente dans la plate-forme. Les profondeurs d’ornière dépassant 1 pouce (25 mm) et constantes sur toute la largeur de la chaussée suggèrent une défaillance de la plate-forme.
Teneur en eau de la plate-forme : Les essais sur les sols de la plate-forme révèlent une teneur en eau élevée par rapport à l’optimum, indiquant un drainage inadéquat ou une remontée capillaire. Lorsque la teneur en eau de la plate-forme dépasse la limite de plasticité ou que la densité in situ tombe en dessous de 90 % de la densité sèche maximale (selon ASTM D698 ou D1557), une amélioration de la plate-forme par reconstruction est nécessaire.
Indice de portance californien (CBR) : Des valeurs CBR de la plate-forme inférieures à 3 pour les chaussées souples ou inférieures à 5 pour les chaussées rigides indiquent une capacité portante insuffisante, même pour une réhabilitation lourde. Une reconstruction avec amélioration de la plate-forme — soit par sur-excavation, stabilisation ou renforcement géosynthétique — est nécessaire pour atteindre des valeurs CBR de conception de 5 à 15 pour les chaussées aéroportuaires.
Gonflement dû au gel : Dans les climats froids, les sols de plate-forme sensibles au gel (classés dans le groupe de gel FAA F4) subissent un gonflement différentiel dû au gel et un affaiblissement lors du dégel printanier. Lorsque les sols de plate-forme existants sont sensibles au gel et que la pénétration du gel dépasse 24 pouces (600 mm), une reconstruction avec une profondeur de plate-forme hors gel ou une isolation est indiquée.
L’ICAO Aerodrome Design Manual Part 3 Section 2.4.3 indique que « lorsque la plate-forme a été affaiblie par l’eau ou a subi une déformation permanente significative, une reconstruction intégrant des mesures appropriées de drainage et de stabilisation de la plate-forme doit être envisagée ».
La reconstruction de chaussée suit une séquence systématique d’étapes, chacune avec des exigences techniques spécifiques, des procédures de contrôle qualité et des critères de réception. Le processus est régi par des spécifications contractuelles qui référencent la FAA AC 150/5370-10 « Standard Specifications for Construction of Airports » et les normes applicables ASTM, AASHTO et ICAO.

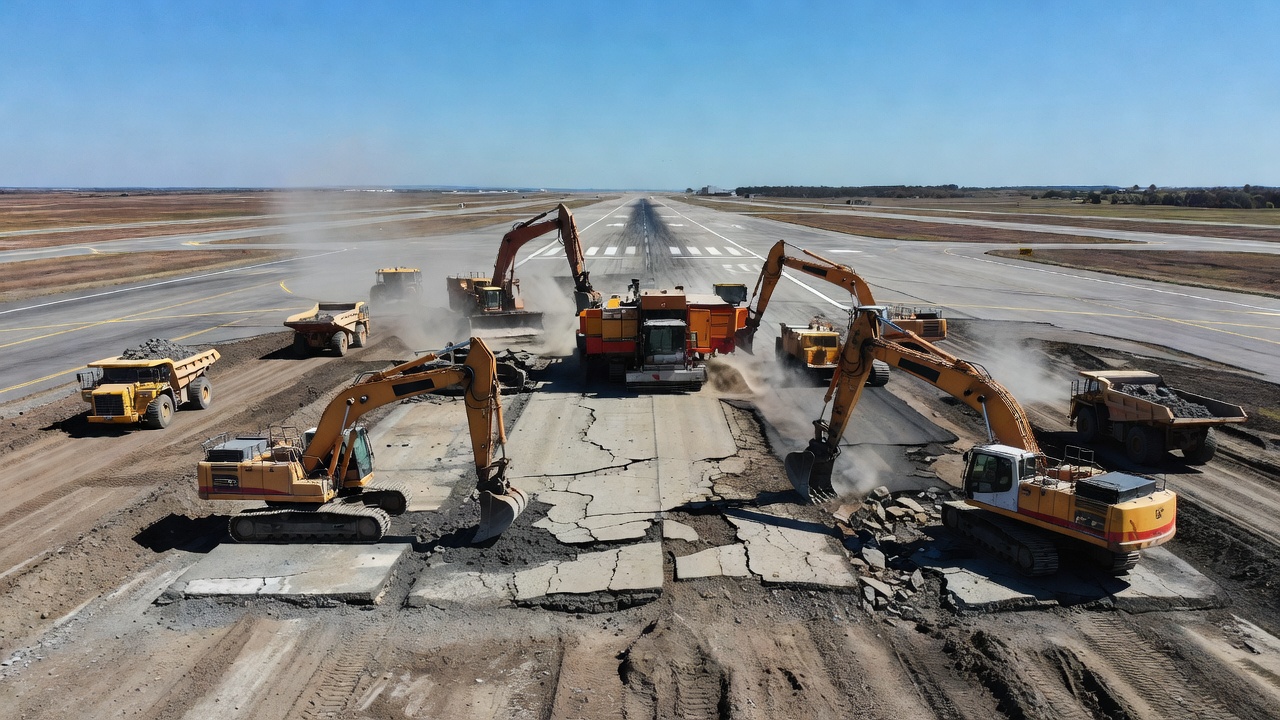

Le processus de reconstruction commence par l’enlèvement complet des couches de chaussée existantes. L’enlèvement sur toute l’épaisseur comprend la couche de surface (enrobé ou béton), la couche de fondation et la couche de sous-fondation, jusqu’au niveau spécifié de la plate-forme. La méthode de démolition dépend du type de chaussée :
Enlèvement de chaussée en enrobé : Les couches d’enrobé sont généralement enlevées à l’aide de machines de fraisage à froid avec des largeurs de tambour de 6 à 12 pieds (1,8 à 3,7 mètres) capables de couper jusqu’à 12 pouces (300 mm) de profondeur par passe. Pour un enlèvement sur toute l’épaisseur, plusieurs passes peuvent être nécessaires. Le défonçage avec des bouteurs lourds et des marteaux hydrauliques montés sur excavatrice est utilisé pour les sections épaisses. Le matériau fraisé (enrobé bitumineux recyclé ou RAP) est chargé dans des camions pour le transport vers les zones de stockage ou les installations de recyclage.
Enlèvement de chaussée en béton : L’enlèvement des chaussées rigides nécessite un équipement plus lourd. Les dalles de béton sont généralement brisées à l’aide de marteaux pneumatiques, de brise-roches hydrauliques montés sur excavatrices, ou de briseurs par résonance. Les gros morceaux de béton sont chargés pour élimination ou concassage. Le béton armé nécessite la coupe ou l’enlèvement au chalumeau des armatures exposées. Les goujons et barres de liaison aux joints sont coupés ou extraits.
Enlèvement sélectif ou complet : Dans certains projets de reconstruction, seule la partie supérieure de la couche de fondation est enlevée si la partie inférieure de la fondation et la sous-fondation sont saines. Les spécifications de conception définissent la profondeur d’enlèvement sur la base des données de carottage et de l’évaluation structurelle. Lorsque la contamination (déversements de carburant, d’huile ou de produits chimiques) a pénétré la chaussée, l’enlèvement sur toute l’épaisseur est obligatoire.
Classification et élimination des matériaux : Les matériaux enlevés sont classés pour élimination ou recyclage. Le béton et l’enrobé propres peuvent être concassés pour être utilisés comme granulats de fondation dans la nouvelle chaussée ou pour d’autres applications de construction. Des essais de recherche de matériaux dangereux (amiante, plomb, sols contaminés) doivent être effectués avant l’élimination. Selon la FAA AC 150/5370-10, le RAP peut être incorporé dans le nouvel enrobé bitumineux à chaud jusqu’à 30 % en poids, sauf indication contraire.
Après l’enlèvement des couches de chaussée existantes, la surface de la plate-forme exposée est évaluée, réparée et préparée pour recevoir la nouvelle structure de chaussée. Cette étape est critique car la nouvelle chaussée dépendra entièrement de la plate-forme pour le support de fondation.
Évaluation de la plate-forme : La plate-forme exposée est testée pour la densité, la teneur en eau et la capacité portante. La densité in situ est mesurée à l’aide de jauges de densité nucléaires ou d’essais au cône de sable (ASTM D1556). Les essais CBR ou au pénétromètre dynamique à cône (DCP) évaluent la capacité portante. Selon la FAA AC 150/5320-6G Appendice D, les essais DCP fournissent une évaluation rapide de la résistance de la plate-forme pour le contrôle qualité pendant la construction.
Compactage d’épreuve : Un rouleau lourd à pneus chargé à au moins 25 tonnes (ou équivalent) est passé sur la surface de la plate-forme pour identifier les zones molles, les zones de pompage ou les zones de support inadéquat. Les zones qui se déforment, s’ornièrent ou pompent sous le compactage d’épreuve sont marquées pour sur-excavation et remplacement.
Sur-excavation : Le sol de plate-forme faible ou inapproprié est excavé jusqu’à une profondeur de 12 à 36 pouces (300 à 900 mm) ou jusqu’à ce qu’un matériau compétent soit atteint. L’excavation est remblayée avec un matériau granulaire approuvé, un sol stabilisé ou un sol renforcé par géosynthétique, compacté à au moins 95 % de la densité sèche maximale (ASTM D698 ou D1557).
Compactage : La plate-forme est compactée à la densité spécifiée, typiquement 95 % à 100 % de la densité sèche maximale (Proctor Normal, ASTM D698) pour les 6 pouces (150 mm) supérieurs, et 90 % à 95 % pour les couches plus profondes. La teneur en eau est contrôlée à moins de 2 % de la teneur en eau optimale. Selon la spécification FAA P-152 (Plate-forme), les exigences de compactage varient selon le type de sol et la zone de gel.
Installation du drainage : Les systèmes de drainage souterrains, y compris les drains de bordure, les collecteurs et les structures d’exutoire, sont installés au niveau de la plate-forme avant la construction de la couche de fondation. Des drains perforés enveloppés dans un géotextile filtrant sont placés dans des tranchées excavées aux bords de la chaussée, avec une pente minimale de 0,5 % vers l’exutoire.

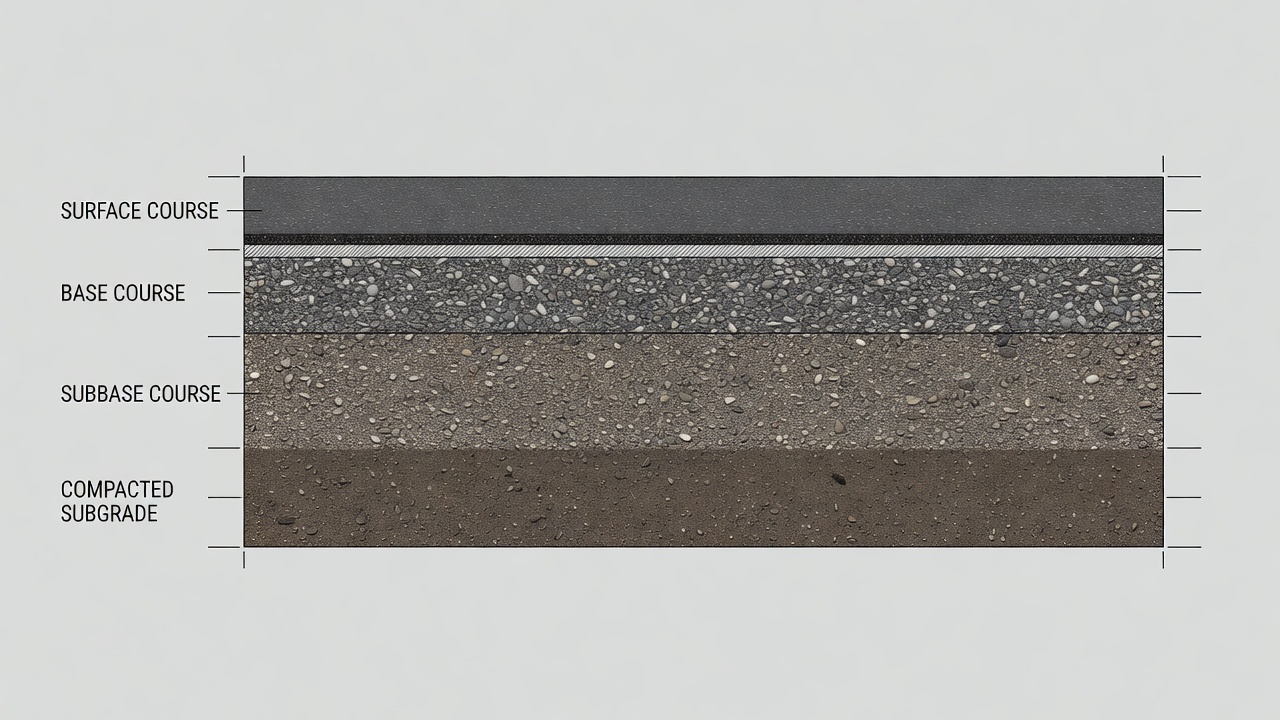

Une fois la plate-forme préparée, les couches de sous-fondation et de fondation sont construites en couches, chacune compactée à la densité et à l’épaisseur spécifiées.
Couche de sous-fondation : La sous-fondation fournit une couche supplémentaire de répartition des charges et sépare la couche de fondation de la plate-forme. Les matériaux comprennent généralement des granulats (pierre concassée, gravier ou sable) répondant aux spécifications FAA P-154 ou P-208, ou des matériaux stabilisés tels que la sous-fondation traitée au ciment (P-301) ou la sous-fondation traitée à l’enrobé (P-401). L’épaisseur minimale compactée est typiquement de 6 pouces (150 mm) pour la sous-fondation granulaire et de 4 pouces (100 mm) pour la sous-fondation traitée.
Couche de fondation : La fondation est la couche structurelle principale sous la couche de surface. Pour les chaussées souples, les options de couche de fondation comprennent la fondation en granulats concassés (P-209), la fondation traitée à l’enrobé (P-401), la fondation traitée au ciment (P-304) ou la fondation en béton maigre (P-306). Pour les chaussées rigides, la fondation peut être une couche traitée au ciment ou à l’enrobé fournissant un support uniforme et empêchant le pompage des dalles.
Épaisseur des couches : Les matériaux granulaires sont mis en place en couches ne dépassant pas 6 à 8 pouces (150 à 200 mm) d’épaisseur en vrac, compactées à la densité spécifiée. Les matériaux traités peuvent être mis en place en couches allant jusqu’à 8 à 12 pouces (200 à 300 mm) selon l’équipement. Chaque couche est testée pour la densité, le nivellement et l’épaisseur avant la mise en place de la couche suivante.
La couche de surface est la dernière couche structurelle et la surface de roulement. Le choix entre une surface souple (enrobé) et une surface rigide (béton) est basé sur des considérations de conception, opérationnelles et économiques.
Surface souple (enrobé) : La couche de surface en enrobé bitumineux à chaud (HMA) est mise en place selon les spécifications FAA P-401. La formulation du mélange (Marshall ou Superpave) est développée à partir de formules de mélange de chantier avec des granulats et un liant répondant aux exigences de granulométrie et de qualité. La température de mise en œuvre varie de 275 °F à 325 °F (135 °C à 163 °C) pour le HMA conventionnel. Le compactage atteint au moins 96 % de la densité de laboratoire. La planéité de surface est contrôlée à un écart maximal de 1/8 de pouce (3 mm) sous une règle de 16 pieds (4,9 m).
Surface rigide (béton) : La surface en béton de ciment Portland (PCC) est mise en place selon les spécifications FAA P-501. La formulation du béton atteint une résistance minimale à la compression à 28 jours de 4 000 à 5 500 psi (27,6 à 37,9 MPa) selon les exigences de conception. Le coffrage glissant met en place le béton en dalles typiquement de 12 à 18 pouces (300 à 450 mm) d’épaisseur pour les pistes principales. Les joints sont sciés dans les 4 à 12 heures suivant la mise en place pour contrôler la fissuration. La texturation de surface (bâche de jute, peignage métallique ou rainurage) fournit l’adhérence, et un rainurage transversal est appliqué à une profondeur et un espacement de 1/4 de pouce (6 mm) pour prévenir l’aquaplanage.
La dernière étape comprend le rainurage de surface, l’installation de l’éclairage et du marquage, et les essais de réception qualité.
Rainurage : Pour les surfaces en enrobé et en béton, des rainures transversales ou longitudinales sont découpées à une largeur de 1/4 de pouce (6 mm), une profondeur de 1/4 de pouce (6 mm) et un espacement de 1,25 à 1,5 pouce (32 à 38 mm) pour maintenir l’adhérence et canaliser l’eau.
Installation de l’éclairage : Les luminaires d’éclairage de piste, de voie de circulation et d’aire de trafic sont installés affleurant la nouvelle surface de chaussée. Les socles lumineux sont scellés dans des colliers en béton, et les conduits sont noyés dans la couche de fondation ou de sous-fondation pendant la construction.
Marquage : Le nouveau marquage de chaussée est appliqué selon les normes ICAO Annexe 14 et FAA AC 150/5340-1. Le marquage des pistes est blanc ; le marquage des voies de circulation est jaune. Des microbilles de verre réfléchissantes sont incorporées pour la visibilité nocturne.

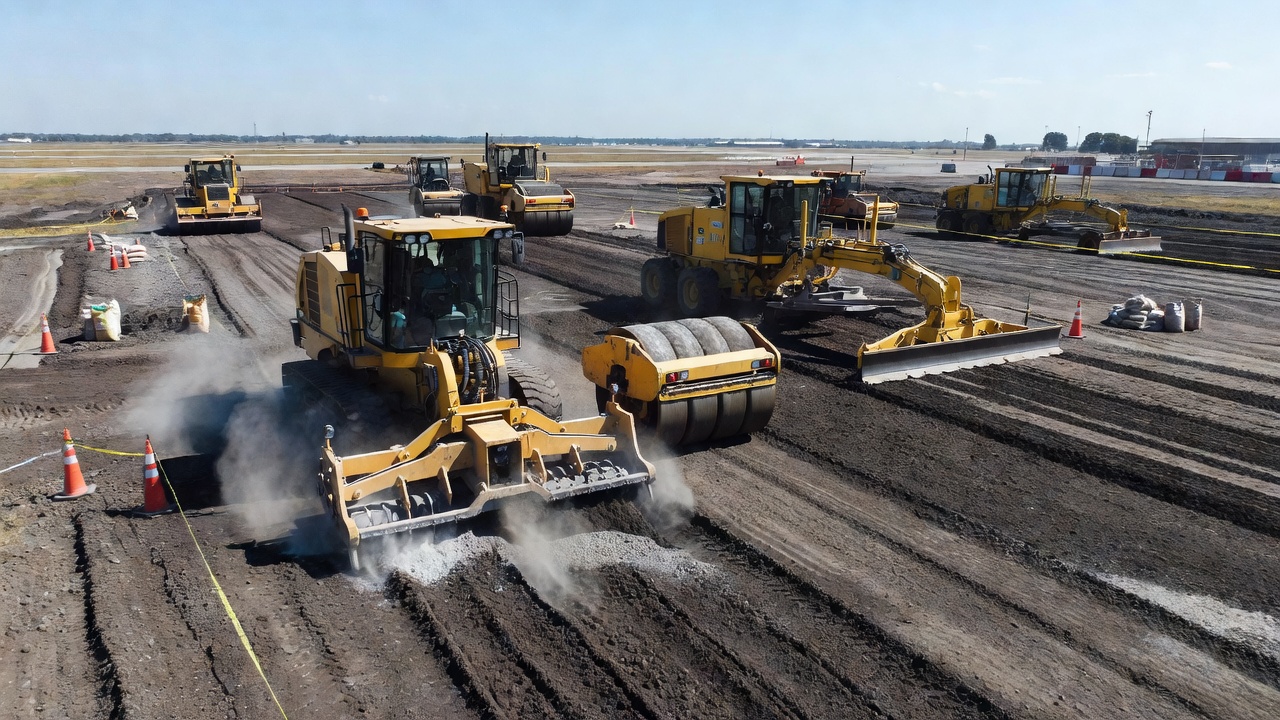

L’amélioration de la plate-forme est un élément critique de la reconstruction, la distinguant souvent des méthodes de réhabilitation moins importantes. Lorsque la reconstruction de chaussée atteint la plate-forme, il existe une opportunité — et fréquemment une exigence — d’améliorer le sol de fondation au-delà de son état naturel.
Stabilisation mécanique : Cela implique la modification des propriétés physiques de la plate-forme par compactage, mélange ou renforcement. Le compactage dynamique profond utilise de lourdes masses de pilonnage pour densifier les couches de sol profondes. La vibro-compaction ou le vibro-remplacement (colonnes ballastées) installe des colonnes de matériau granulaire compacté à travers les sols faibles pour améliorer la capacité portante et réduire le tassement.
Stabilisation chimique : Les sols de plate-forme ayant une résistance insuffisante, une plasticité élevée ou une sensibilité à l’eau sont traités avec des additifs chimiques. La stabilisation à la chaux (3 % à 8 % du poids sec du sol) réduit l’indice de plasticité, améliore l’ouvrabilité et augmente la résistance des sols argileux par échange cationique et réactions pouzzolaniques. La stabilisation au ciment (3 % à 8 % du poids sec du sol) lie les particules de sol par hydratation cimentaire, augmentant significativement la résistance et la rigidité. Les cendres volantes et le laitier de haut-fourneau granulé broyé (GGBFS) sont utilisés comme liants supplémentaires pour réduire le coût et l’impact environnemental.
Renforcement géosynthétique : Les géotextiles et géogrilles sont placés entre la plate-forme et la sous-fondation pour améliorer la répartition des charges, réduire la pénétration des granulats dans la plate-forme molle et augmenter le nombre structurel de la section de chaussée. Pour les chaussées aéroportuaires, des géogrilles avec une résistance à la traction minimale de 2 400 lb/pi (35 kN/m) sont généralement spécifiées.
Amélioration du drainage : L’amélioration de la plate-forme comprend presque toujours l’amélioration du drainage. Des drains latéraux, des drains intercepteurs, des drains en couche (couches perméables de matériau granulaire) et des exutoires de mise à l’air libre garantissent que l’eau ne s’accumule pas dans la plate-forme. La FAA exige qu’un « drainage positif de la plate-forme soit assuré » dans les projets de reconstruction (AC 150/5320-6G Section 2.4).
Le FAA AC 150/5320-6G Tableau 3-1 fournit des méthodes de traitement recommandées pour les sols gonflants, classées par le potentiel de gonflement (faible, marginal, élevé, très élevé) et le niveau de traitement requis.
Les matériaux utilisés dans la reconstruction doivent être conformes aux normes FAA, ICAO et nationales pour les chaussées aéroportuaires. La sélection des matériaux pour chaque couche est spécifiée dans les documents contractuels sur la base des exigences de conception.
| Couche de chaussée | Type de matériau | Spécification FAA | Exigences principales |
|---|---|---|---|
| Plate-forme | Sol naturel, sol stabilisé | P-152, P-154 | Compactage à 95 %, CBR ≥ 3-5 |
| Sous-fondation | Granulats concassés, granulats stabilisés | P-208, P-209, P-301 | CBR ≥ 20-30, LL < 25, IP < 6 |
| Fondation (souple) | Pierre concassée, ATB, CTB | P-209, P-401, P-304 | CBR ≥ 80, épaisseur min. 4 po |
| Surface (enrobé) | HMA, SMA, PMA | P-401 | Compactage à 96 %, stabilité 4 000+ psi |
| Surface (béton) | PCC, RCC | P-501, P-502 | 4 000-5 500 psi à 28 j, teneur en air 4-7 % |
| Accotement | Granulats, stabilisé | P-208, P-304 | Charge plus légère que la zone principale |
Enrobé bitumineux à chaud (P-401) : Le matériau de surface prédominant pour les chaussées aéroportuaires souples. Le HMA se compose de 94 % à 96 % de granulats (en poids) et de 4 % à 6 % de liant (bitume). Les liants modifiés aux polymères (PMB) sont de plus en plus spécifiés pour les pistes et aires de trafic à fort trafic afin d’améliorer la résistance à l’orniérage à haute température et la résistance à la fissuration à basse température. La FAA exige que tous les HMA pour chaussées aéroportuaires répondent aux spécifications P-401, y compris un maximum de 3,0 % de vides d’air et un minimum de 92 % de vides dans le granulat minéral (VMA) pour les couches de surface.
Béton de ciment Portland (P-501) : Le principal matériau de chaussée rigide. Le PCC pour chaussées aéroportuaires utilise un minimum de 560 lb/yd³ (332 kg/m³) de ciment Portland de type I ou II, des granulats grossiers d’une taille nominale maximale de 1,5 pouce (38 mm), et des granulats fins répondant aux exigences de granulométrie de la FAA. Des adjuvants entraîneurs d’air sont requis à une teneur en air de 4 % à 7 % pour la protection contre le gel-dégel. Le rapport eau-ciment est limité à 0,40 à 0,45 pour obtenir une faible perméabilité et une durabilité élevée.
Fondation traitée au ciment (P-304) : Un mélange de granulats, de ciment Portland (3 % à 8 %) et d’eau, compacté et durci pour former une couche de fondation rigide. La résistance à la compression sans confinement à 7 jours est typiquement de 300 à 600 psi (2,1 à 4,1 MPa). La CTB fournit une excellente répartition des charges et empêche le pompage de la plate-forme sous les chaussées en béton.
Fondation en béton maigre (P-306) : Un béton à faible teneur en ciment (typiquement 250 à 350 lb/yd³ ou 148 à 208 kg/m³) utilisé comme fondation rigide sous les couches de surface en béton. L’affaissement est contrôlé à 1 pouce (25 mm) ou moins. La résistance à la compression varie de 750 à 1 500 psi (5,2 à 10,3 MPa) à 28 jours.
La FAA AC 150/5370-10 (Standard Specifications for Construction of Airports) fournit des exigences détaillées sur les matériaux, les procédures d’essai et les critères de réception pour chaque élément de spécification. L’édition 2023 (AC 150/5370-10H) contient des dispositions actualisées pour les matériaux recyclés, l’enrobé bitumineux tiède et les spécifications liées à la performance.

La reconstruction d’une chaussée aéroportuaire en service — piste, voie de circulation ou aire de trafic — tout en maintenant les opérations de trafic aérien présente des défis techniques et opérationnels uniques que l’on ne rencontre pas dans la reconstruction de routes. L’obligation de maintenir l’aéroport opérationnel pendant la construction impose des contraintes sur le séquencement, la planification, la sécurité et les opérations aériennes.

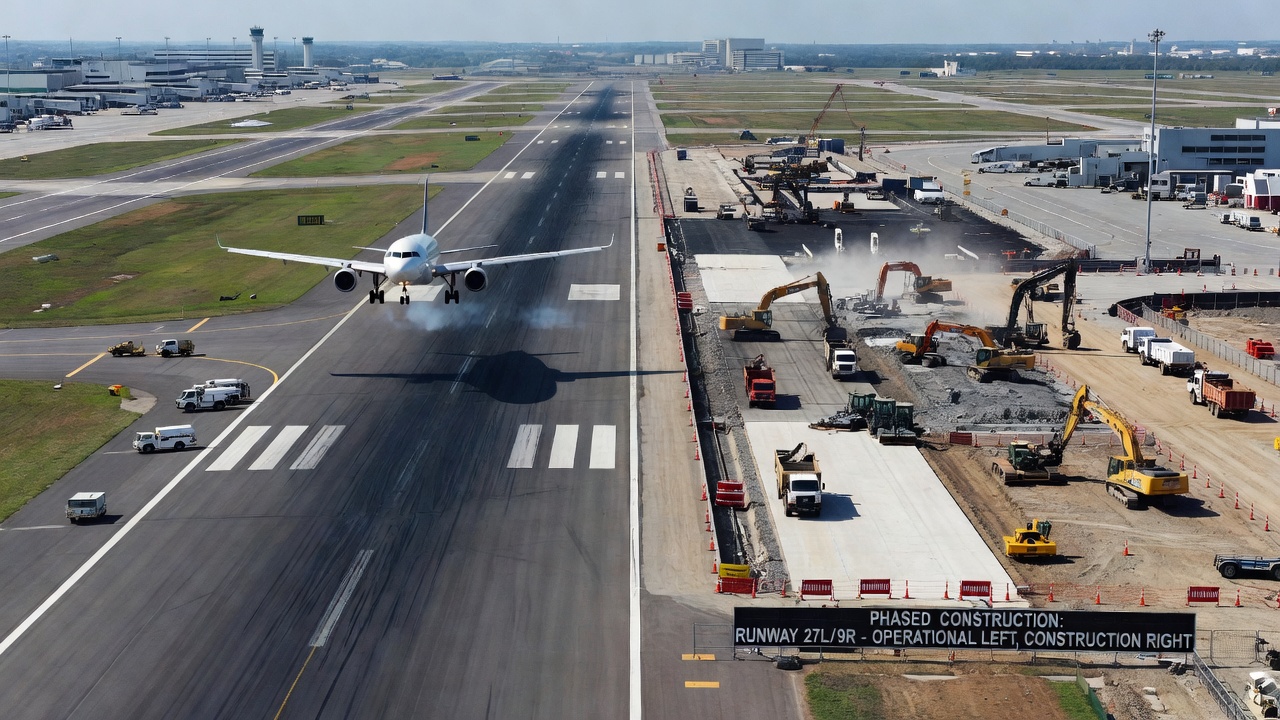

Phasage longitudinal : L’approche la plus courante pour la reconstruction de piste divise la piste en deux ou trois sections longitudinales reconstruites séquentiellement. Dans une opération en deux phases, une moitié de la largeur de la piste (typiquement 75 pieds ou 23 mètres pour une piste de 150 pieds ou 45 mètres de large) est reconstruite tandis que la moitié opposée reste opérationnelle à largeur réduite. Cela nécessite que la moitié opérationnelle fournisse une largeur suffisante pour les opérations aériennes, généralement un minimum de 75 pieds (23 mètres) pour les aéronefs de code C et 100 pieds (30 mètres) pour les aéronefs de code D et E, comme spécifié dans l’ICAO Annexe 14 Tableau 3-1.
Phasage transversal : Pour les pistes plus courtes ou lorsque le phasage longitudinal est irréalisable, la piste peut être divisée transversalement en sections. Dans cette approche, la pleine largeur d’une section de piste (par exemple, les premiers 3 000 pieds ou 915 mètres) est reconstruite tandis que les aéronefs utilisent la longueur restante. Des seuils déplacés sont établis, réduisant les distances déclarées (TODA, ASDA, LDA) et limitant potentiellement les types d’aéronefs pouvant opérer.
Phasage par sections séquentielles : La piste est divisée en plusieurs sections transversales (typiquement de 1 000 à 2 000 pieds ou 300 à 600 mètres chacune), reconstruites séquentiellement. Au fur et à mesure que chaque section est achevée, la reconstruction passe à la section suivante tandis que les aéronefs utilisent les parties terminées. Cette approche nécessite de multiples relocalisations des seuils temporaires et des systèmes d’éclairage.
Construction de nuit et le week-end : Pour minimiser la perturbation opérationnelle, les travaux de reconstruction sont concentrés pendant les périodes de faible trafic nocturne ou les fermetures de week-end. Cela impose des contraintes de production nécessitant une planification adéquate de l’approvisionnement en matériaux, des horaires des équipes et des temps de cure. La reconstruction des chaussées en béton est particulièrement difficile pour les travaux de nuit uniquement en raison du temps de cure minimal de 7 jours avant l’ouverture au trafic.
Distances déclarées : Pendant la reconstruction phasée, les distances déclarées — distance de décollage disponible (TORA), distance de décollage avec franchissement d’obstacle disponible (TODA), distance d’accélération-arrêt disponible (ASDA) et distance d’atterrissage disponible (LDA) — sont réduites pour refléter la longueur de piste disponible. Ces réductions sont publiées dans les NOTAM (Notices to Airmen) et les publications d’information aéronautique (AIP).
Exigences de bande de piste : La zone de reconstruction doit maintenir une séparation sécuritaire par rapport à la piste opérationnelle. L’ICAO Annexe 14 exige que la bande de piste — zone nivelée et dégagée s’étendant sur 150 pieds (45 mètres) pour les pistes de code 3 et 4 — soit maintenue du côté opérationnel. Les équipements de construction, les stocks de matériaux et le personnel ne doivent pas pénétrer les surfaces de limitation d’obstacles (OLS) de la piste opérationnelle.
Considérations relatives au souffle des réacteurs : Les équipements de construction et le personnel près de la piste opérationnelle doivent être protégés du souffle des réacteurs. L’ICAO Aerodrome Design Manual Part 2 Section 7.3 fournit les contours de vitesse des gaz d’échappement pour les aéronefs à différents régimes de poussée. Les zones de construction doivent être situées à l’extérieur de la zone de danger de souffle des réacteurs, typiquement à 200 à 500 pieds (60 à 150 mètres) derrière l’aéronef en roulage ou en attente.
Éclairage et marquage : Des systèmes d’éclairage temporaires (types L-880, L-881, L-882 selon FAA AC 150/5340-30) doivent être installés lorsque l’éclairage permanent est perturbé pendant la reconstruction. Un marquage temporaire conforme aux normes ICAO Annexe 14 est requis. L’interface entre les sections reconstruites et non reconstruites doit être clairement délimitée par un marquage et un éclairage temporaires.
Coordination avec le contrôle de la circulation aérienne : Le phasage de la reconstruction nécessite une approbation par le biais d’études aéronautiques et une coordination avec le contrôle de la circulation aérienne. L’ICAO Doc 9157 Partie 3 et les directives « Airport Operations in Conjunction with Construction Work » établissent les procédures pour des opérations sécuritaires pendant la construction.
Publication NOTAM : Toutes les modifications de la disponibilité des pistes, des largeurs, des distances déclarées et de l’état de l’éclairage nécessitent une publication NOTAM au moins 72 heures à l’avance pour les changements significatifs. Le système de réglementation et de contrôle de l’information aéronautique (AIRAC) peut nécessiter une notification 28 jours à l’avance pour les changements majeurs des procédures d’approche aux instruments.
La décision économique entre reconstruction et réhabilitation est guidée par l’analyse du coût sur le cycle de vie (LCCA) qui prend en compte le coût de construction initial, la durée de vie utile, les coûts d’entretien et les coûts d’usage (perturbation opérationnelle). La FAA exige une LCCA pour tous les projets de chaussée financés par le gouvernement fédéral conformément à l’AC 150/5320-6G Section 1.2(c).
Coût de construction initial : La reconstruction coûte généralement 2 à 4 fois le coût initial d’une réhabilitation par surcouche pour la même surface de chaussée. Sur la base des données FAA et industrielles pour 2024 :
| Type d’intervention | Coût unitaire typique (par yard carré) | Coût pour une piste de 1 000 pi x 150 pi |
|---|---|---|
| Surcouche d’enrobé de 4 po | 8-15 $ | 133 000 $ - 250 000 $ |
| Surcouche d’enrobé de 6 po | 12-22 $ | 200 000 $ - 367 000 $ |
| Récupération en place sur toute l’épaisseur | 6-12 $ | 100 000 $ - 200 000 $ |
| Reconstruction en enrobé (pleine épaisseur) | 25-50 $ | 417 000 $ - 833 000 $ |
| Reconstruction en béton (12 po) | 30-65 $ | 500 000 $ - 1 083 000 $ |
Ces coûts excluent l’amélioration de la plate-forme, qui peut ajouter 5 à 15 $ par yard carré selon l’étendue de la sur-excavation et de la stabilisation requises. Pour les pistes présentant des problèmes de plate-forme importants, les coûts totaux de reconstruction peuvent approcher 60 à 80 $ par yard carré.
Coût sur le cycle de vie : Bien que la reconstruction ait un coût initial plus élevé, sa durée de vie utile de 20 à 30 ans (contre 10 à 15 ans pour une surcouche) et ses besoins d’entretien annuels plus faibles produisent souvent un coût annualisé comparable ou inférieur. La période standard de LCCA de la FAA est de 20 ans pour les chaussées souples et de 30 ans pour les chaussées rigides.
Coûts d’usage : Le principal avantage économique de la réhabilitation est une durée de construction plus courte et une moindre perturbation opérationnelle. Une surcouche peut généralement être achevée en 30 % à 50 % du temps nécessaire pour une reconstruction complète. Pour un aéroport commercial très fréquenté, le coût de la perturbation opérationnelle — capacité réduite, retards de vols, modifications des horaires des compagnies aériennes — peut largement dépasser le coût de construction. Les directives LCCA de la FAA exigent l’inclusion des coûts de retard des usagers pour les projets dans les aéroports dont le trafic annuel dépasse 200 000 mouvements d’aéronefs.
Économies pour l’agence : Sur une période d’analyse de 40 ans, trois surcouches (à intervalles de 13 ans chacune) coûteraient environ 400 à 660 $ par yard carré en coûts totaux de projet. Une reconstruction suivie d’une surcouche coûterait environ 425 à 775 $ par yard carré. Le point d’équilibre dépend de l’état de la chaussée existante, des niveaux de trafic et des taux d’actualisation généralement fixés à 3 % à 5 % pour les projets FAA.
Matrice de décision : La FAA recommande d’utiliser un rapport avantages-coûts (BCR) pour les décisions de reconstruction. La reconstruction est justifiée lorsque le BCR dépasse 1,0 et lorsque le BCR de la reconstruction dépasse le BCR de la meilleure alternative de réhabilitation.
Une reconstruction correctement conçue et réalisée devrait atteindre une durée de vie utile de 20 à 30 ans avec un entretien courant approprié. Les attentes de performance après reconstruction sont définies par les paramètres de conception, la qualité de construction et les pratiques d’entretien ultérieures.
Paramètres de performance attendus : Pour la reconstruction de chaussée souple, la performance attendue comprend une évaluation PCI supérieure à 85 au cours des cinq premières années, ne nécessitant qu’un entretien courant tel que le scellement des fissures et des réparations localisées mineures. L’orniérage ne doit pas dépasser 0,25 pouce (6 mm) au cours des 10 premières années. Les valeurs de frottement de surface doivent atteindre ou dépasser les niveaux minimaux acceptables définis par l’ICAO (coefficient de frottement minimum de 0,50 pour les pistes à 40 mph ou 65 km/h en essai sur chaussée mouillée).
Pour la reconstruction de chaussée rigide, le fauchage des joints ne doit pas dépasser 0,125 pouce (3 mm) au cours des 10 premières années. L’écaillage des coins et la fissuration des dalles doivent être minimes — moins de 5 % des dalles affectées au cours des 10 premières années. La durée de vie moyenne des produits de scellement de joints est de 5 à 10 ans avant remplacement.
Surveillance de la performance : Après reconstruction, la chaussée entre dans le système de gestion de chaussée (PMS) de l’aéroport pour une surveillance régulière. Les relevés PCI annuels (ASTM D5340) suivent la détérioration de l’état. Des essais FWD à intervalles de 5 ans ou après 50 000 à 100 000 passages d’aéronefs évaluent la capacité structurelle résiduelle.
Attentes de performance par type de chaussée : Le tableau suivant résume les attentes typiques de durée de vie utile après reconstruction selon les directives de conception de chaussées de la FAA :
| Mesure de performance | Reconstruction en enrobé | Reconstruction en béton |
|---|---|---|
| Délai avant premier entretien | 5-8 ans (scellement de fissures) | 8-12 ans (rescellement de joints) |
| Délai avant première réhabilitation majeure | 15-20 ans | 20-30 ans |
| Durée de vie structurelle attendue | 20-30 ans | 30-40 ans |
| Perte annuelle de PCI | 2-4 points/an | 1-3 points/an |
| Type de dégradation majeur | Fissuration de fatigue | Fauchage de joints |
L’inspection d’assurance qualité pendant la reconstruction est régie par les spécifications contractuelles et les normes applicables FAA, ASTM et AASHTO. Les activités d’inspection comprennent les essais de matériaux, le contrôle de construction en cours et les essais de réception finale.
Essais de matériaux : Avant la mise en place, chaque matériau est testé pour la conformité aux spécifications :
Contrôle en cours : Pendant la construction, les éléments suivants sont surveillés :
Essais de réception : La réception finale exige :
Documentation : Tous les résultats d’inspection sont documentés dans les dossiers du projet, y compris les rapports de construction quotidiens, les rapports d’essais de matériaux, les registres de densité, les profils de planéité et les dossiers de conformité. La FAA exige qu’« un ensemble complet de dossiers de construction et de plans de conformité soit soumis au propriétaire à l’achèvement du projet » (AC 150/5370-10 Section 100).
Garantie : Certains projets de reconstruction incluent des clauses de garantie obligeant l’entrepreneur à corriger les défauts pendant 3 à 5 ans après la construction. Les garanties basées sur la performance spécifient des niveaux acceptables de dégradation, d’orniérage, de fauchage et de maintien de la planéité.
Inspection post-construction : Au cours de la première année suivant la construction, une inspection complète documente toute dégradation précoce telle que :
Selon la FAA AC 150/5380-6C, un relevé formel de l’état de la chaussée doit être effectué au cours de la première année suivant l’achèvement pour établir le PCI de référence pour le système de gestion de chaussée.
La décision de reconstruire plutôt que de réhabiliter n’est jamais prise à la légère en raison de l’investissement substantiel qu’elle implique. Cependant, lorsque la chaussée a atteint un état terminal avec défaillance de la plate-forme, de multiples surcouches antérieures, ou des valeurs de PCI inférieures à 25 à 40, la reconstruction constitue la seule voie techniquement solide pour restaurer la pleine capacité structurelle et atteindre 20 à 30 années supplémentaires de durée de vie utile. La clé d’un projet de reconstruction réussi réside dans une évaluation approfondie avant construction, une sélection appropriée des matériaux et un contrôle qualité rigoureux pendant la construction, et une surveillance continue de la performance après achèvement pour maximiser le retour sur cet investissement d’infrastructure significatif.

Assurez-vous que la reconstruction de votre chaussée aéroportuaire respecte les normes ICAO et FAA grâce à une planification experte, une sélection judicieuse des matériaux et un contrôle qualité rigoureux. Nos spécialistes peuvent vous aider à déterminer quand la reconstruction est justifiée et vous guider à chaque étape du processus.
La reconstruction est l'enlèvement complet et le remplacement d'une structure de chaussée depuis la plateforme support, effectuée lorsque la chaussée a atteint ...
La réhabilitation des chaussées englobe les améliorations structurelles majeures visant à prolonger la durée de vie des chaussées au-delà de l'entretien courant...
Un revêtement d'asphalte consiste à placer une ou plusieurs nouvelles couches d'enrobé bitumineux sur une chaussée existante pour restaurer la capacité structur...
